Pourquoi la question se pose maintenant, et pas dans deux ans
À Paris, les façades doivent être constamment tenues en bon état de propreté, et les travaux nécessaires effectués au moins une fois tous les dix ans, sur injonction de l’autorité municipale. C’est l’article L. 132-1 du code de la construction et de l’habitation, applicable à Paris intra-muros comme aux communes désignées par arrêté préfectoral.
Traduit en calendrier d’immeuble : votre copropriété monte un échafaudage environ une fois par décennie, pour six à douze semaines. Pendant cette période, chaque fenêtre est accessible de plain-pied depuis une planche, avec garde-corps, protection et autorisation de voirie déjà obtenues.
C’est ce détail qui change le chiffrage. Sur une reprise de volets, l’accès n’est pas un poste secondaire : c’est souvent le premier. Atteindre huit vantaux au cinquième étage sans échafaudage suppose une nacelle, un cordiste, ou une dépose depuis l’intérieur quand la configuration le permet — et sur les modèles anciens à gonds hauts, elle ne le permet pas.
Pendant le ravalement, ce poste est déjà payé. Pas réduit : payé. Et il ne se rattrape pas — une fois l’échafaudage démonté, le remonter pour des volets seuls coûte plus cher que les volets.
La façade sera propre, et vos volets auront l’air pires

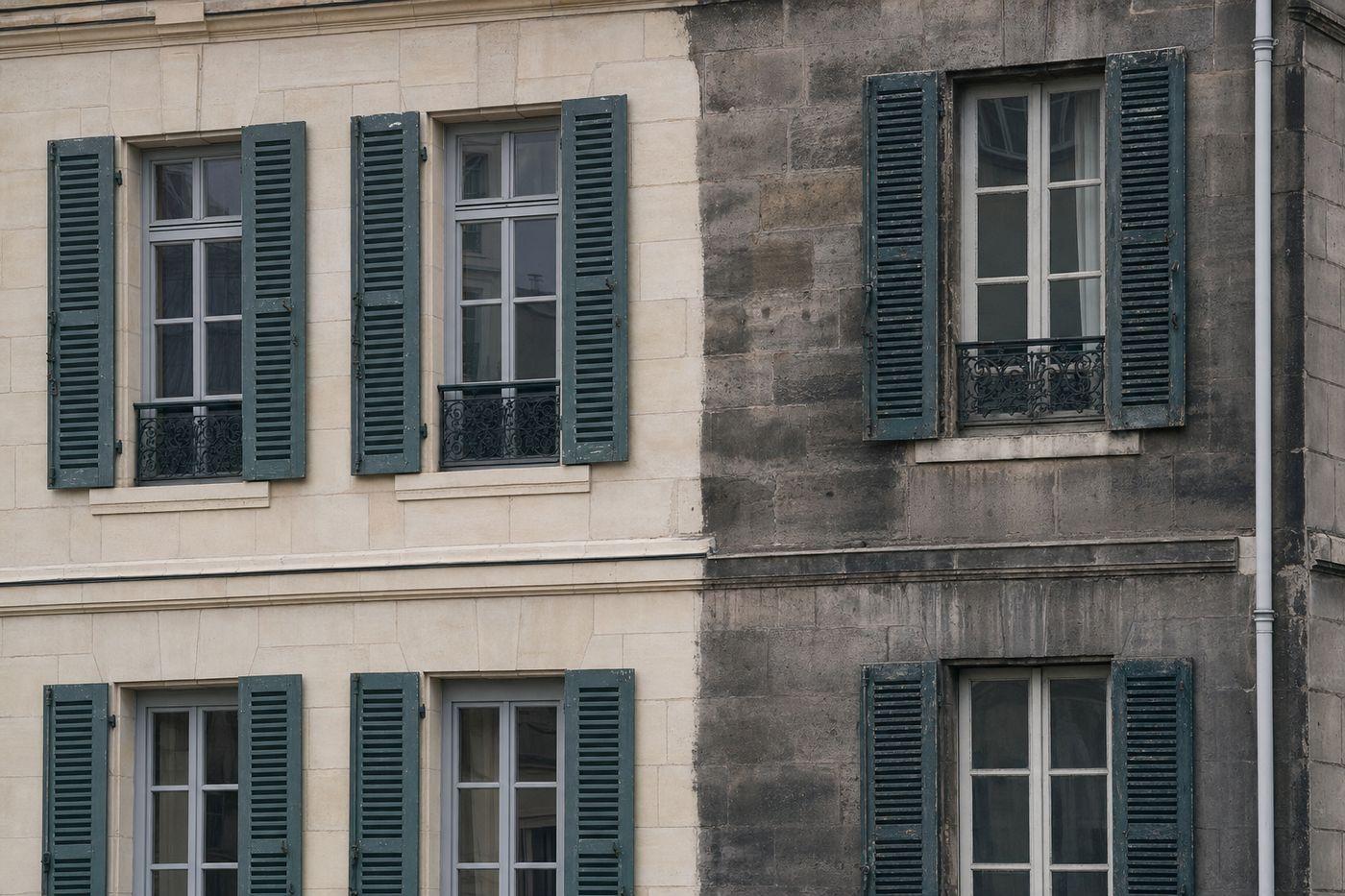

C’est l’argument que personne ne formule avant le chantier et que tout le monde constate après. Une pierre de taille nettoyée par gommage remonte de plusieurs tons : elle repasse d’un gris de suie à une crème pâle. Les volets, eux, gardent la peinture farinée des quinze dernières années. Sur un vert sombre, un film mat et crayeux passait inaperçu tant que la pierre était sale ; devant une pierre claire, il se voit depuis le trottoir d’en face.
Il y a plus embêtant que l’œil. Sur des persiennes métalliques, un pied de lame corrodé laisse couler une traînée d’oxyde à chaque pluie. Sur une pierre encrassée, la coulure se confond avec le reste ; sur une pierre fraîchement nettoyée, elle réapparaît en deux hivers, franche et centrée sous la baie. Renettoyer un parement coûte le prix d’un moyen d’accès — celui, précisément, qu’on vient de démonter.
Reprendre les volets pendant le ravalement, ce n’est donc pas soigner l’esthétique. C’est protéger le travail que la copropriété vient de payer.

Vos volets sont-ils à vous, ou à la copropriété ?
C’est la première question, et elle n’a pas de réponse générale — seulement une réponse par immeuble. La loi n° 65-557 du 10 juillet 1965 pose le cadre en deux articles : l’article 2 définit les parties privatives comme celles réservées à l’usage exclusif d’un copropriétaire déterminé, l’article 3 les parties communes, en précisant que dans le silence ou la contradiction des titres, le gros œuvre est réputé commun.
La façade relève du gros œuvre : elle est commune, personne n’en discute. Le volet, lui, est l’accessoire d’une fenêtre qui dessert un seul lot : il est le plus souvent privatif. Mais « le plus souvent » ne vaut rien devant un syndic, et encore moins devant un tribunal.
Ce qui tranche, c’est le règlement de copropriété, et il dit parfois l’inverse de l’intuition : de nombreux règlements parisiens rangent volets et persiennes dans les parties communes, précisément parce qu’ils font l’unité de la façade. D’autres créent un troisième statut, la partie commune à jouissance privative — la copropriété en reste propriétaire, vous en avez l’usage exclusif, et la charge d’entretien se partage selon une clause qu’il faut lire mot à mot.
Où regarder, avant d’appeler qui que ce soit. Votre syndic doit vous fournir copie de ces pièces sur demande.
- Le chapitre « parties communes / parties privatives »
- La réponse s’y trouve neuf fois sur dix. Cherchez les mots volets, persiennes, contrevents, menuiseries extérieures — et lisez la phrase entière : une énumération qui commence par « notamment » n’est pas limitative.
- Les clauses sur l’aspect extérieur
- Souvent séparées du reste, elles imposent fréquemment une teinte ou l’interdiction de modifier l’aspect sans autorisation de l’assemblée — même quand le volet est privatif.
- Les procès-verbaux des dix dernières assemblées
- Un vote antérieur a pu trancher la question ou imposer une teinte. Il fait précédent et vous évite de rouvrir un débat déjà clos.
Qui décide et qui paie, dans les trois cas de figure
| Statut des volets | Qui décide | Qui paie |
|---|---|---|
| Privatifs | Vous, pour votre lot — mais l’assemblée reste compétente sur tout ce qui touche à l’aspect extérieur (article 25 b de la loi de 1965). | Chaque copropriétaire, sur facture à son nom. |
| Communs | L’assemblée générale : majorité de l’article 24 pour l’entretien à l’identique, de l’article 25 dès que l’aspect change. | Tous, au prorata des tantièmes de charges. |
| Communs à jouissance privative | L’assemblée pour l’ouvrage ; vous pour l’entretien courant, dans les limites de la clause. | Se lit clause par clause. C’est le cas qui se conteste le plus. |
Les majorités renvoient à la loi n° 65-557 du 10 juillet 1965. L’article 25-1 permet un second vote à la majorité de l’article 24 lorsque le projet a recueilli au moins le tiers des voix.
Le piège classique tient en une phrase mal rédigée à l’ordre du jour. Une résolution qui vote « le ravalement, comprenant la reprise des volets » et fait tout passer sur le budget commun, alors que le règlement les dit privatifs, transfère une charge privée sur la collectivité. Tout copropriétaire opposant ou défaillant peut la contester dans les deux mois de la notification du procès-verbal — article 42 de la loi de 1965.
Le montage inverse est le bon, et il est courant : l’assemblée décide que les volets seront repris pendant le ravalement, retient une entreprise et une teinte communes, et chaque copropriétaire est facturé pour ses propres vantaux. Le syndicat coordonne, il ne paie pas. On obtient l’unité de la façade et le prix d’un chantier groupé sans déplacer un euro de charge.
Si vous louez le logement : le décret n° 87-712 du 26 août 1987 met à la charge du locataire l’entretien courant des volets — graissage, cordes, menus raccords — mais pas la remise en peinture d’un ouvrage vétuste, qui reste au propriétaire.
Comment le porter à l’ordre du jour sans y passer un an
Vous n’avez ni à convaincre le syndic, ni à attendre qu’il y pense. L’article 10 du décret n° 67-223 du 17 mars 1967 est explicite : à tout moment, un ou plusieurs copropriétaires, ou le conseil syndical, peuvent notifier au syndic les questions dont ils demandent l’inscription à l’ordre du jour. Le syndic les porte à la convocation de la prochaine assemblée ; si la demande arrive trop tard, elle est inscrite à la suivante.
« Trop tard » est la seule vraie difficulté, et elle est pratique. La convocation doit être notifiée vingt et un jours au moins avant la réunion, mais un syndic constitue son ordre du jour six à huit semaines en amont. Une demande envoyée un mois avant l’assemblée est régulière et arrive quand même trop tard : elle glissera d’un an. Pour une assemblée de mai, le bon geste part en février, par recommandé. Et il ne part pas seul.
Ce que la notification doit contenir pour qu’elle soit votable, et pas seulement débattue :
- Un projet de résolution rédigé — l’article 10 le demande, et une question sans résolution ne peut pas être mise aux voix.
- La qualification retenue pour les volets, avec la référence exacte du règlement qui la fonde. C’est ce qui coupe court au débat en séance.
- Au moins un devis détaillé, chiffré par vantail, à l’en-tête d’une entreprise assurée. Un point sans montant ne se vote pas.
- Le mode de facturation proposé : sur charges communes, ou individuellement par lot.
- La teinte proposée, sa référence de nuancier, et ce qu’impose éventuellement le plan local d’urbanisme ou l’architecte des Bâtiments de France.
Le relevé se fait depuis le sol et depuis les fenêtres : ni échafaudage, ni nacelle, une visite d’une à deux heures. Rien n’oblige donc à attendre le vote du ravalement pour chiffrer les volets — et tout invite à l’inverse, puisque le devis doit être dans la convocation.
Commande groupée ou chacun son artisan : ce qui change vraiment
L’argument du prix est réel, mais pas là où on le croit. Ce qui baisse dans un chantier groupé, ce n’est pas le travail sur chaque vantail — décaper une persienne prend le même temps qu’on en traite six ou soixante. Ce sont les postes fixes : déplacement, installation, protection, transport vers l’atelier, dépose et repose. Répartis sur quarante vantaux au lieu de huit, ils changent l’ordre de grandeur du prix unitaire.
Mais la vraie raison de grouper est visuelle. Deux artisans, deux pots, deux mois d’écart, et vous obtenez deux verts sur la même façade : un même code de nuancier appliqué en deux systèmes de peinture, avec deux brillants différents, se distingue à l’œil nu. Reste à border le montage, et trois points y suffisent.
- Qui signe le devis
- Si les volets sont privatifs, chacun signe le sien, même avec une entreprise unique et un chantier simultané. Le syndicat n’a pas à contracter pour des ouvrages qui ne lui appartiennent pas.
- Qui est assuré, et pour quoi
- Attestation de responsabilité civile professionnelle et attestation de garantie décennale, dates de validité et activité déclarée lisibles. Une attestation qui ne mentionne pas l’activité exercée ne couvre rien.
- Comment se fait la facturation
- Une facture par lot, au nom de chaque copropriétaire, avec le nombre de vantaux relevé chez lui. C’est ce qui rend la répartition incontestable.
Reprise en place ou passage en atelier : l’arbitrage se fait devant l’ouvrage
Les deux se défendent, et le critère n’est pas le budget : c’est l’état du support et la teinte visée. Je tranche à la visite, vantail par vantail, et il m’arrive de recommander la moins chère des deux.
La reprise en place suffit quand le film de peinture est encore adhérent, quand la corrosion se limite à des piqûres de surface, et quand on reconduit une teinte sombre. On égrène, on traite les points d’oxydation, on refait le système de peinture sur place. Les volets restent refermables le soir, l’appartement n’est jamais aveugle, et le coût est sans commune mesure avec un passage en atelier.
Sur des persiennes métalliques, l’atelier devient obligatoire dans trois cas. La corrosion caverneuse : la rouille a progressé sous le film et creusé la tôle par en dessous, si bien que le film intact que vous voyez ne tient plus à rien — repeindre par-dessus ne fait que fixer la date du prochain cloquage. L’empilement : six ou sept couches accumulées depuis 1900 empâtent le dessin des lames et soudent les articulations ; seul un décapage par immersion les retire jusqu’au métal, et le thermolaquage qui suit redonne un film régulier là où la brosse ne passe plus. La teinte claire, enfin, ne pardonne aucun point de rouille remonté.
Sur des volets bois sains, la logique s’inverse : une reprise en place menée sérieusement tient aussi longtemps qu’un passage en atelier et coûte nettement moins cher. Je le dis quand c’est le cas, y compris quand cela ne m’arrange pas — c’est votre seul moyen de savoir si l’atelier vous est proposé parce qu’il est nécessaire ou parce qu’il est rentable.

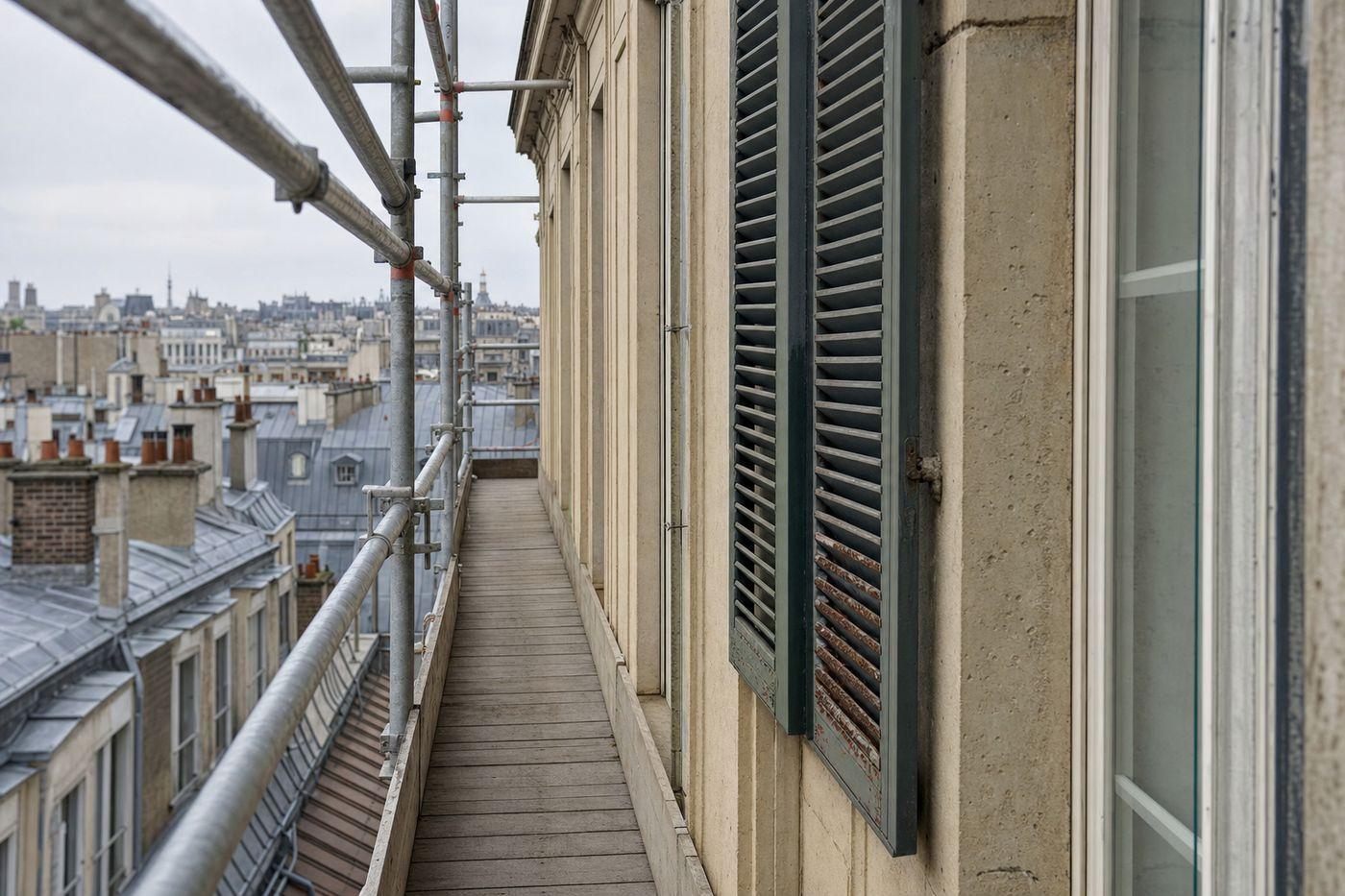

Ce que l’échafaudage change au chantier, concrètement
La dépose se fait depuis la planche, par l’extérieur : personne n’entre chez vous, ni pour retirer les vantaux, ni pour les remettre. Hors ravalement, c’est l’inverse — un rendez-vous, quelqu’un dans l’appartement, et une manœuvre par la fenêtre qui reste acrobatique au-dessus du troisième étage.
L’accès en hauteur disparaît du devis, et avec lui la location de nacelle et l’autorisation d’occupation du domaine public qu’elle suppose. Sur une rue parisienne étroite, ce point n’est pas administratif : il conditionne la faisabilité du poste.
En contrepartie, le planning ne vous appartient plus. L’entreprise de ravalement descend étage par étage ; les volets doivent s’insérer dans ce phasage, sur les niveaux déjà traités, sans gêner les compagnons ni salir un parement qui vient d’être fini. Cela se cale en réunion de chantier, avant le démarrage.
Et la date de sortie est ferme : l’échafaudage se loue au mois et descend dès la réception du ravalement. Des vantaux encore à l’atelier ce jour-là reviennent à un second chantier, avec son moyen d’accès. D’où les départs par tranches, jamais en une fois.

La couleur : ce que vous décidez, et ce qui vous est imposé
Reprendre la même teinte relève de l’entretien : l’aspect extérieur n’est pas modifié, il n’y a en principe rien à déposer en mairie. Changer de teinte le modifie, et relève de la déclaration préalable au titre de l’article R. 421-17 du code de l’urbanisme — y compris pour passer d’un vert sombre à un vert un peu plus clair.
À Paris s’ajoute une couche que beaucoup découvrent en cours de route. Une large part du bâti se trouve dans les abords de monuments historiques, au sens de l’article L. 621-30 du code du patrimoine, ou dans un site patrimonial remarquable, au sens de l’article L. 631-1. Dans ces périmètres, l’architecte des Bâtiments de France est consulté, peut imposer une palette et refuser une teinte jugée incompatible ; le même classement soumet d’ailleurs le ravalement lui-même à déclaration préalable, en application de l’article R. 421-17-1. Le périmètre applicable à votre adresse se vérifie sur le Géoportail de l’urbanisme.
Le plan local d’urbanisme peut de son côté prescrire des teintes, et votre règlement de copropriété impose souvent une couleur unique — y compris lorsque les volets sont privatifs, parce que ce n’est pas la propriété du volet qui est en cause, c’est l’aspect de l’immeuble.
D’où un conseil qui n’a l’air de rien : la teinte se tranche une fois, pour toute la façade, et se vote avec le ravalement. Six mois plus tard, elle se rouvre appartement par appartement et ne se referme jamais complètement.
Lire un devis de volets sans être du métier
Sept lignes doivent y figurer. Une ligne manquante n’est pas un oubli de rédaction : c’est une variable qui restera ouverte jusqu’à la facture.
- 01 — Le nombre de vantaux, pas de fenêtres
- Une fenêtre parisienne porte deux vantaux, parfois quatre sur un volet parisien qui se replie en tableau. C’est la première source d’écart entre deux devis qu’on croit comparables.
- 02 — Le sort de la vieille peinture
- Décapage complet, ponçage, ou simple égrenage. Trois travaux, trois prix, trois durées de vie. « Préparation du support », sans préciser laquelle, n’engage à rien.
- 03 — Le traitement de la corrosion
- Nommé, pas sous-entendu : piquage, brossage, conversion ou primaire anticorrosion, et sur quelle surface. Ce poste décide de la tenue à dix ans, et c’est le premier qu’on rogne pour arriver à un prix.
- 04 — Le système de peinture, couche par couche
- Primaire, nombre de couches de finition, produit et brillant. Deux couches sur primaire et une couche de rappel ne se ressemblent que sur le devis.
- 05 — Le lieu d’exécution
- En place, ou en atelier. Si c’est l’atelier : le transport aller et retour, et la durée d’immobilisation, écrite en semaines.
- 06 — La quincaillerie
- Gonds, espagnolettes, arrêts, crémones. Repris, remplacés à l’identique, ou laissés en l’état. Un vantail parfaitement repeint qui ne se referme plus n’est pas un chantier terminé.
- 07 — La garantie et les assurances
- Sa durée, ce qu’elle couvre, et les attestations d’assurance jointes au devis.
Un devis qui tient en trois lignes et un forfait n’est pas moins cher : il est incomparable, et l’écart se retrouve sur le chantier. Un professionnel qui refuse d’en écrire le détail vous renseigne déjà beaucoup.
Le calendrier, à rebours du démontage de l’échafaudage
Repères pour une assemblée générale de mai et un ravalement l’année suivante. Décalez l’ensemble si votre assemblée se tient à l’automne ; les intervalles, eux, ne bougent pas.
- Quinze mois avant le chantier, en février : faire relever et chiffrer les volets, puis notifier la question au syndic avec le projet de résolution et le devis.
- Douze mois avant, en mai : vote en assemblée, dossier complet. Le débat porte sur la décision, pas sur les pièces manquantes.
- Trois mois avant : réunion de chantier avec l’entreprise de ravalement. On y fixe le phasage par niveaux et les semaines de dépose.

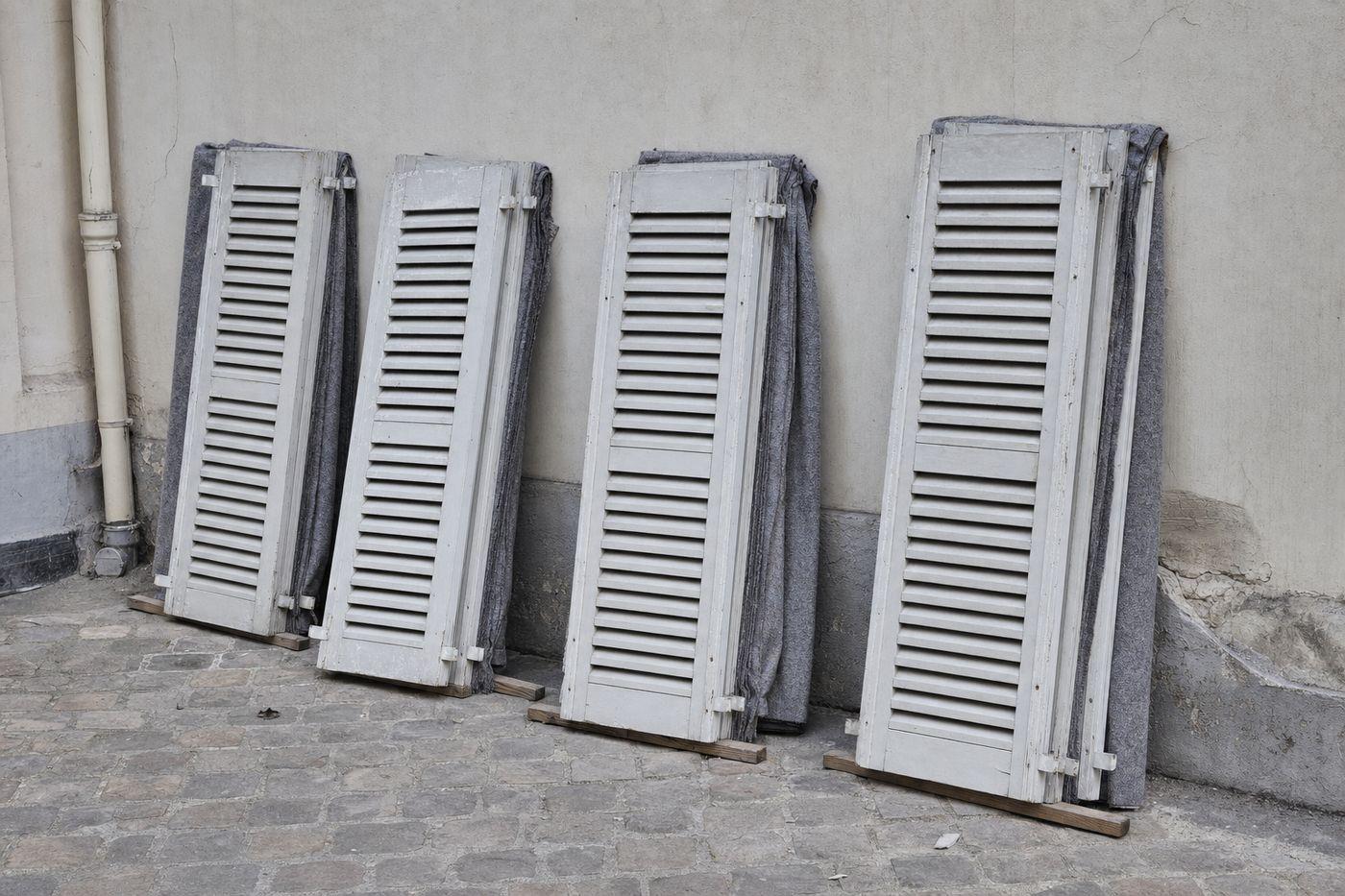

- Semaine d’intervention : dépose depuis la planche, repérage vantail par vantail, départ en atelier par tranches.
- Une à deux semaines d’atelier par tranche : décapage, traitement de la corrosion, système de peinture complet.
- Avant le démontage de l’échafaudage : repose sur les gonds d’origine, réglage à la fermeture, reprise de la quincaillerie. C’est la date qui commande tout le reste.
Cinq erreurs qui coûtent cher, dans l’ordre où on les commet
- Attendre le vote du ravalement pour y penser
- L’assemblée qui vote le ravalement est la même que celle qui aurait pu voter les volets. Y penser après, c’est attendre un an — ou l’échafaudage déjà démonté.
- Faire chiffrer par téléphone
- Un devis établi sans compter les vantaux ni voir l’état des pieds de lame est un ordre de grandeur déguisé en engagement. La révision arrivera quand vous n’aurez plus le choix.
- Laisser la teinte à l’appréciation de chacun
- Sans décision d’assemblée, la façade repart en trois verts et deux brillants — visible depuis la rue, et pour dix ans.
- Repeindre par-dessus une corrosion caverneuse
- L’économie la plus chère du métier : le film neuf cloque en un an ou deux, et la reprise suivante se fait sans échafaudage sur un support plus dégradé.
- Laisser passer la date de démontage
- Des vantaux encore à l’atelier le jour où l’échafaudage descend deviennent un second chantier, avec son propre moyen d’accès à financer.
